Článek
Protože se každým rokem v létě většina velkých i malých měst trochu vylidňuje, volí úřady právě tento čas k opravě silnic. Jenomže posledních pár let se všechny ty opravy kumulují do naprosto šílených celků, kdy najednou zjistíte, že je celé město rozkopané a vy se prakticky nemáte jak dostat z jednoho konce na druhý. Cesta, která vám standardně zabere třeba jen 30 minut, se může protáhnout i na hodinu či déle. Připravme se na to, mějme pevné nervy, a hlavně si trasu předem raději zkontrolujme v některé z dostupných online navigací, které umí pracovat i s hustotou dopravy. Může nám to hodně pomoci.
A pomoci se vám pokusíme i my následujícími řádky. Opravám se nevyhne prakticky žádná z hlavních tepen v Praze nebo Brně. Kudy raději vůbec nejezdit?
Praha

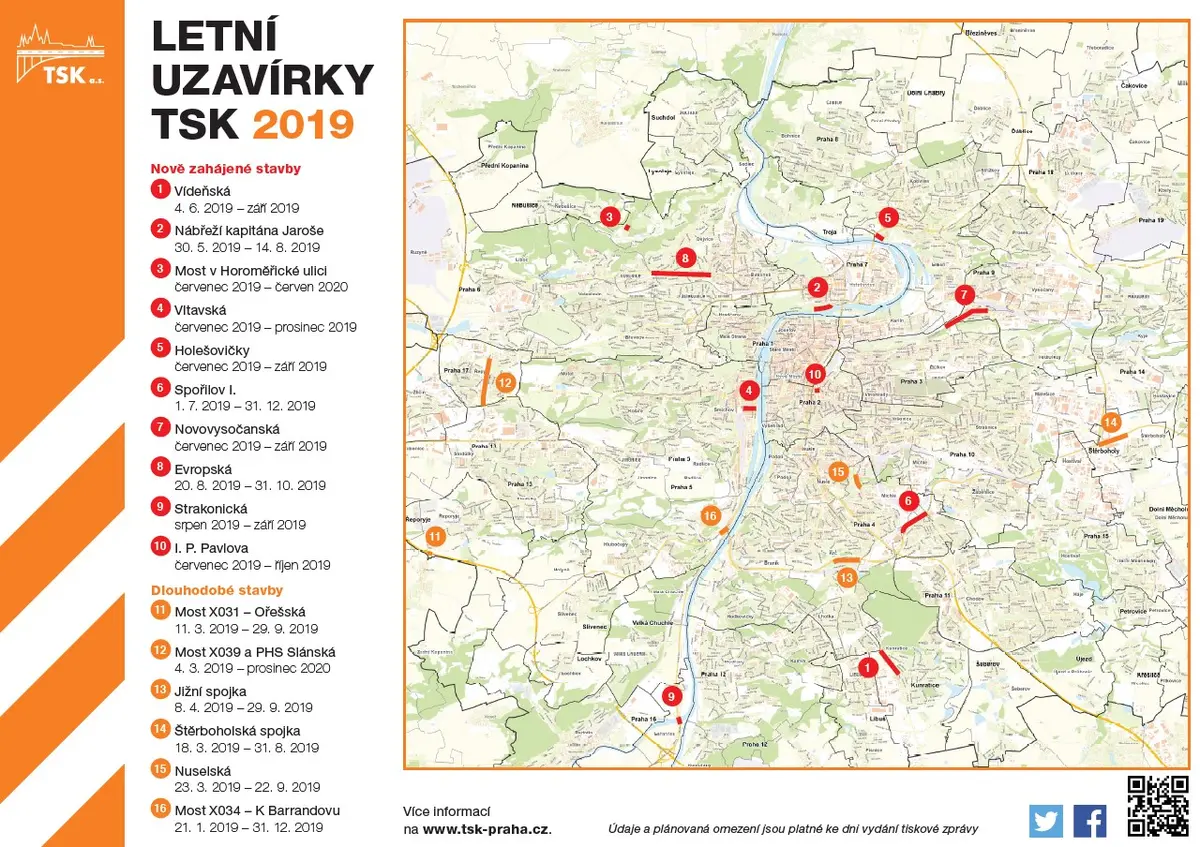

Vídeňská ulice – K Zeleným domkům – Dobronická
Opravy začaly 4. 6. 2019 a skončí v září 2019
Co se bude opravovat?
Proběhne celková rekonstrukce komunikace a chodníků Vídeňské ulice. V jejím rámci bude položen nový živičný povrch vozovky a chodníky vydlážděny betonovou dlažbou. Délka opravy bude cca 760 m.
Omezení:
Stavba je rozdělena na 2 etapy. Po dobu obou etap bude průjezd uzavřen. V 1. etapě bude umožněn vjezd do ulic K ústavu a Jihočeská bez omezení. Ve 2. etapě zhotovitel umožní velmi omezenou dopravní obsluhu po staveništi.
Nábřeží Kapitána Jaroše – Dukelských hrdinů – Štefánikův most
Opravy začaly 30. 5. 2019 a skončí 14. 8. 2019
Co se bude opravovat?
Proběhne kompletní rekonstrukce vozovky. Dlážděný kryt vozovky bude nahrazen asfaltovým krytem, dále bude provedena sanace podloží. Součástí stavby je i úprava odvodnění. Práce budou probíhat po etapách v rozsahu cca 380 m.
Omezení:
Ve směru ke Štefánikovu mostu bude doprava vedena po kolejích, v opačném směru provoz nebude omezen. Dopravní opatření je koncipováno tak, aby byl zachován plynulý provoz MHD, byť provoz ostatních vozidel bude veden po kolejích. Z tohoto důvodu dojde k omezení vozidel najíždějících na tramvajovou trať.
Vltavská – Nádražní – Hořejší nábřeží
Opravy začnou v červenci a skončí až během prosince 2019
Co se bude opravovat?
Silničáři zde budou opravovat povrch vozovky a je potřeba počítat s uzavírkami, které budou prováděny na etapy, dle potřeb oprav.
V Holešovičkách – Povltavská
Opravy začnou v červenci a skončí v září 2019
Co se bude opravovat?
Vozovku čeká dilatace, izolace a oprava. Délka rekonstruovaného úseku je cca 300 m a uzavírán bude po částech.
Jižní spojka, Sliačská – Spořilovská
Opravy začnou 1. 7. 2019 a skončí až 31. 12. 2019
Co se bude opravovat?
TSK plánuje demolici stávající protihlukové stěny a následnou výstavbu nové. Délka úseku je cca 758 m.
Omezení:
Práce budou probíhat při částečném omezení dopravy – uzávěra pravého jízdního pruhu, při zachování stávajícího počtu jízdních pruhů v zúženém profilu.
Evropská – Gymnasijní – Horoměřická
Opravy začnou 20. 8. a skončí 31. 10. 2019
Co se bude opravovat?
Vozovku čeká odstranění měřících bodů a otvorů po sanačních vrtech z doby ražby metra. Následně bude provedeno odstranění asfaltových vrstev a pokládka nových v celkové tloušťce 50 až 150 mm. V rámci stavby bude dále provedeno nové vodorovné značení. Délka rekonstruovaného úseku je 1 460 m z centra a 1 520 m do centra.
Omezení:
Vzhledem k šíři jízdních pásů bude většina stavebních prací prováděna v dopravním režimu 1+1. Dopravní režim 2+1 bude využit pouze v úseku Gymnasijní – Šárecká, a to jak ve směru z centra, tak ve směru do centra. V průběhu postupu prací budou na nezbytně nutnou dobu uzavírány křižovatky navazujících ulic, objízdné trasy budou vždy stanoveny.
Strakonická – Nad Lahovickým mostem
Opravy začnou v srpnu a skončí o měsíc později
Co se bude opravovat?
Po chemické nehodě je potřeba obnovit protismykové vlastnosti vozovky. Dojde k odfrézování stávající konstrukce a následně pokládka nové asfaltové vrstvy.
Omezení:
Z důvodu nutnosti zachování provozu bude stavba rozčleněna na etapy. Doprava bude vedena v rámci jednotlivých etap v zúžených pruzích, při zachování 2+2 jízdní pruhy. Nájezd z Radotína na Lahovický most bude v I. etapě uzavřen.
Most K Barrandovu – Geologická
Práce začaly již 21.1. 2019 a skončí 31.12. 2019
Co se bude opravovat?
Rekonstrukce mostu v ulici K Barrandovu už začala, ale zatím se dopravy nijak výrazně nedotkla. To se ale změní. TSK bude částečně uzavírat celou komunikaci. V obou směrech uzavře levé jízdní pruhy, takže je potřeba počítat s dlouhými kolonami.
Jižní spojka – Na Strži – 5. května ve směru na Barrandovský most
Opravy potrvají až do konce září 2019
Co se bude opravovat?
Proběhne zde stavba nové protihlukové stěny a také vodovodních a plynovodních přeložek. Celková délka stěny je cca 600 metrů.
Omezení:
V průběhu oprav bude probíhat částečné omezení jízdního pruhu na komunikaci Jižní spojka směr Barrandovský most, omezení ulice V Podzámčí (kyvadlová doprava na SSZ) a částečné omezení napojovací rampy, které přejde v úplnou uzavírku – jako objízdná trasa bude sloužit ulice V Podzámčí, která toho času bude již bez omezení.
